甘谷祁連山水泥余熱發電項目順利并網發電
由我公司總承包的甘肅祁連山水泥集團股份有限公司甘谷祁連山公司一條日產700噸+一條日產2500噸水泥生產線配套7.5MW純低溫余熱發電項目于2012年2月21日22時順利并網發電。

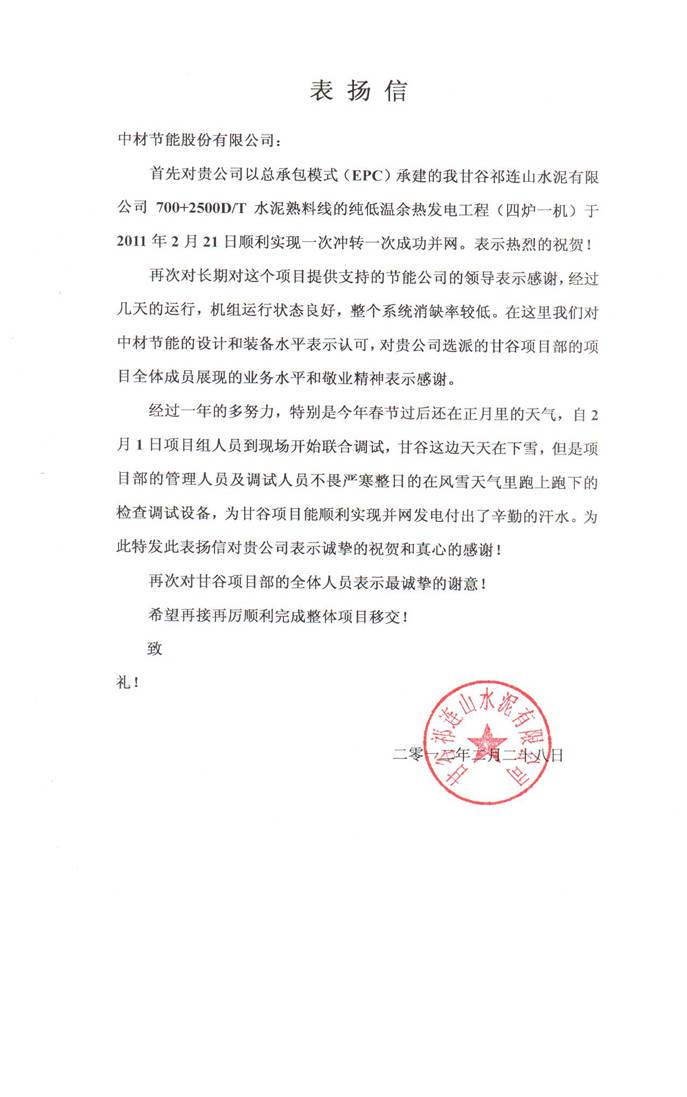

二月的隴東大地依然白雪覆蓋,春寒料峭,當人們還沉寢在歡度春節的喜悅時刻,我公司甘谷項目部的全體員工已經們結束了短暫的休假,投入到了緊張的電站調試工作中。按照項目計劃和業主要求,2月5日2#線AQC鍋爐率先煮爐,隨后依次進行了2#線SP爐、1#線AQC爐、1#線SP爐煮爐工作,2月10日至20日電站各蒸汽管線完成了吹管清掃、熱控調試等工作。2月21日17點啟動機組沖轉,在完成了機組短路,發電機升壓、同期檢查等一系列實驗后一次并網成功。到目前為止機組運行正常,機組的各項運行參數符合國家標準要求。為此,甘谷祁連山公司給我公司發來感謝信,對我公司甘谷項目部能夠克服各種困難,為業主所想,精心施工,鑄造精品項目的誠信和敬業精神表示感謝。

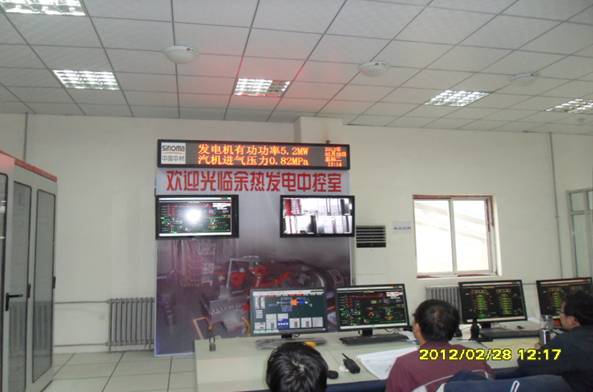

甘谷項目部下一步將積極組織施工分包方盡快完成后續收尾工程,同時組織調試人員認真消缺、精心調試,爭取盡早通過72小時運行考核工作。
甘谷祁連山余熱發電項目,節約標準煤約16550噸,減少二氧化碳排放約40000噸。項目順利按期投產,不但將為業主產生可觀的經濟效益,還將產生較好的社會(huì )效益,為當地的生態環境改善做出一定的貢獻。
